阿姆斯壮PVC塑胶地板的铺装流程如下:
施工前准备工作:
基层验收:依据地面施工质量验收规范(GB50209 - 2002),地坪表面应平整(2米靠尺误差不超过2毫米)、坚硬、干燥、密实、洁净,无油脂及其他杂质,不得有麻面、起砂、裂缝等缺陷。
环境准备:PVC塑胶地板铺设区域及相邻区域装修基本完工,地坪需干燥、坚固、无杂物堆放;装修人员基本撤场,无闲杂人员,避免交叉施工;甲方需对施工区域进行封闭,提供照明、水源、电源等。
地坪检测:使用温度湿度计检测温湿度,室内温度以及地表温度以15℃为宜,不应在5℃以下及30℃以上施工,宜于施工的相对空气湿度应介于20% - 75%之间;使用含水率测试仪检测基层含水率,基层的含水率应小于4.5%;基层的强度不应低于混凝土强度C - 20的要求,否则应采用适合的自流平来加强强度;用硬度测试仪检测基层的表面硬度,结果应不低于1.2兆帕;对于胶地板的施工,基层的不平整度应在2米直尺范围内高低落差小于2毫米,否则采用适合的自流平进行找平。
材料采购与供应保障:
材料储备:公司常年备有LG系列产品数千平方米现货,若选中非库存产品,供货期为30 - 45天。
卸货管理:提前安排充足的劳动力和设备在工地现场,到货后在服从现场甲方人员监督下,以最快速度把货卸完,同时准备好防雨相关物品,避免雨天等自然因素影响物品质量。
施工工艺流程:
搅拌:将一包自流平按照规定的水灰比倒入盛有清水的搅拌桶中,边倾倒边搅拌;为确保自流平均匀,须使用大功率、低转速的电钻配专用搅拌器进行搅拌;搅拌至无结块的均匀浆液,将其静置熟化约3分钟,再短暂搅拌一次;加水量应严格按照水灰比,水量过少会影响流动性,过多则会降低固化后的强度。

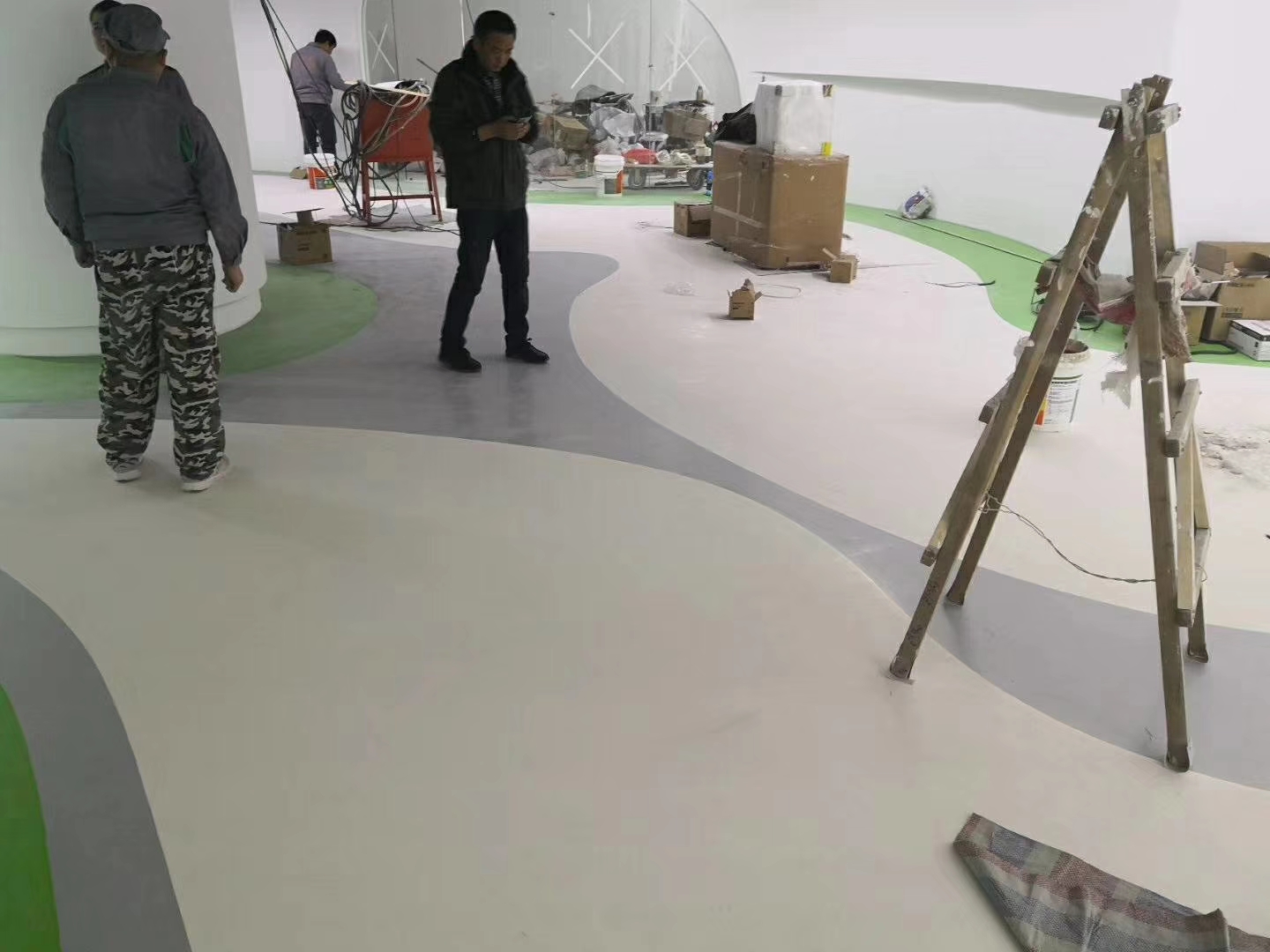

铺设:将搅拌好的自流平浆料倾倒在施工的地坪上,它将自行流动并找平地面,如果设计厚度≤4毫米,则需借助专用的齿刮板稍加批刮;随后应让施工人员穿上专用的钉鞋,进入施工地面,用专用的自流平放气滚筒在自流平表面轻轻滚动,将搅拌中混入的空气放出,避免气泡麻面及接口高差;施工完毕后请立即封闭现场,5小时内禁止行走,10小时内避免重物撞击,24小时后可进行地板胶的铺设;冬季施工,地板的铺设应在自流施工48小时后进行。
养护:自流平水泥地坪养护24 - 48小时。
采用1000瓦以上的地坪打磨机配适当的磨片对地坪进行整体打磨,除去油漆、胶水等残留物、凸起和疏松的地块,有空鼓的地块也必须去除。
用不小于2000瓦的工业吸尘器对地坪进行吸尘清洁。
对于地坪上的裂缝,可采用不锈钢加强筋以及聚氨脂防水型粘合剂表面铺石英砂进行修补。
原地面拆除:拆除原地面,为后续施工做准备。
处理基层:
涂底油:根据基层情况选择合适的界面处理剂进行打底,吸收性的基层如混凝土、水泥砂浆找平层应先使用多用途界面处理剂按1:1比例兑水稀释后进行封闭打底;非吸收性的基层如瓷砖、水磨石、大理石等,建议使用密实型界面处理剂进行打底;如基层含水率过高(>3%)又需马上施工,可以使用环氧界面处理剂进行打底处理,但前提是基层含水率不应大于8%;界面处理剂施工应均匀,无明显积液,待界面处理剂表面风干后,即可进行下一步自流平施工。
做自流平水泥地坪:
分格弹线:根据设计图案、地板规格、房间面积进行分格,弹出中心十字线、拼花分块线,在墙上弹出镶边线,线条要清晰、准确。
试铺地板:按线干排、预拼并对板进行编号,无论是卷材还是块材,都应于现场放置24小时以上,使材料记忆性还原,温度与施工现场一致;使用专用的修边器对卷材的毛边进行切割清理;卷材铺设时,两块材料的搭接处应采用重叠切割,一般要求重叠2厘米,注意保持一刀割断;块材铺设时,两块材料之间应紧贴并没有接缝。
刮胶:根据不同性能的地板选用相应的胶水及刮胶板;卷材铺贴时,将卷材的一端卷折起来,先清扫地坪和卷材背面,然后刮胶于地坪之上;块材铺贴时,将块材从中间向两边翻起,同样将地面及地板背面清洁后上胶粘贴;不同的粘合剂在施工中要求会有所不同,具体参照相应的产品说明书进行施工。
铺贴地板:将地板按照编号顺序和对齐要求进行铺贴,注意对齐场地线。
排气压实:地板粘贴后,先用软木块推压地板表面进行平整并挤出空气;随后用50或75公斤的钢压辊均匀滚压地板并及时修整拼接处翘边的情况;地板表面多余的胶水应及时擦去;24小时后,再进行开槽和焊缝。
清洁保养:清理地板表面,去除灰尘和杂物。
成品保护:施工完毕24 - 48小时之后清理、清洁现场,请监理方、甲方验收后交付甲方进行成品保护。
